सिडनी के एक कॉस्मेटिक ब्रांड का इन-हाउस आईएसएमबी के साथ पहला साल - प्रति माह 90,000 से 850,000 बोतलें।
एक आईएसबीएम मशीन का केस स्टडी पश्चिमी सिडनी स्थित एक कॉस्मेटिक कॉन्ट्रैक्ट निर्माता के परिचालन और वित्तीय परिवर्तन का दस्तावेजीकरण, ग्राहक के अनुरोध पर नाम गुप्त रखा गया है।
ग्राहक: पश्चिमी सिडनी में कॉस्मेटिक कॉन्ट्रैक्ट निर्माता
उद्योग: त्वचा की देखभाल और व्यक्तिगत देखभाल उत्पाद, मुख्य रूप से ऑस्ट्रेलियाई और एशिया-प्रशांत क्षेत्र के ब्रांड मालिकों को सेवाएं प्रदान करते हैं।
उत्पाद: 30 मिली सीरम, 100 मिली टोनर, 250 मिली लोशन की बोतलें (पीईटी और ट्राइटन)
परियोजना की अवधि: पीओ से लेकर वर्तमान स्थिति तक (कमीशनिंग + पूर्ण उत्पादन स्केल-अप) 14 महीने लगे।
पहले की स्थिति

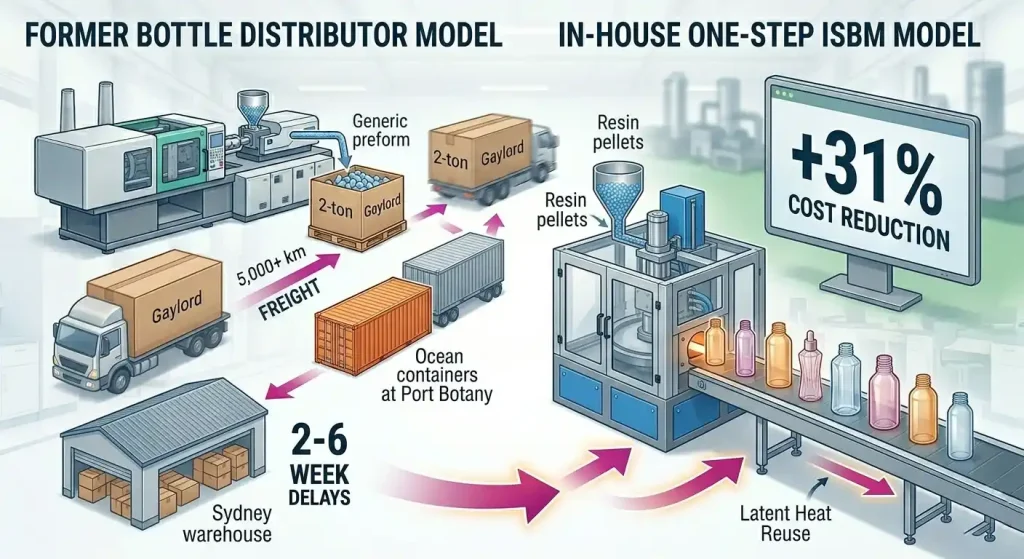

ग्राहक ने सिडनी, मेलबर्न, ब्रिस्बेन और ऑकलैंड में 14 ब्रांड मालिकों को कॉस्मेटिक पैकेजिंग का अनुबंध करके एक प्रतिष्ठित व्यवसाय स्थापित किया था। वे सिडनी स्थित बोतल वितरक से खरीदी गई बोतलों की फिलिंग और असेंबली करते थे। मासिक मात्रा औसतन 22 ब्रांड उत्पादों में 90,000 बोतलें थीं। प्रति बोतल मार्जिन बहुत कम था - लगभग 0.04-0.06 ऑस्ट्रेलियाई डॉलर - क्योंकि बोतल वितरक का मार्जिन खुदरा कीमतों में होने वाले लाभ का अधिकांश हिस्सा सोख लेता था। उनका मुख्य व्यवसाय असेंबली, लेबलिंग और फिलिंग था; बोतल आपूर्ति एक लागत थी जिसे वे ग्राहकों को वहन करते थे, और प्रतिस्पर्धा करने की गुंजाइश सीमित थी।
2024 और 2025 की शुरुआत में तीन तरह के दबावों के कारण आपूर्ति मॉडल पर पुनर्विचार करना पड़ा। एशिया से कंटेनर माल ढुलाई अविश्वसनीय हो गई, जिससे बोतल वितरक को स्टॉक की पुनःपूर्ति में 2-6 सप्ताह की देरी का सामना करना पड़ा। माल ढुलाई और रेज़िन की लागत में वृद्धि का हवाला देते हुए, बोतल वितरक ने 2024 की तीसरी तिमाही से 14% की कीमत में वृद्धि की घोषणा की। साथ ही, दो महत्वपूर्ण ग्राहक ब्रांडों ने अपने कारोबार को उन प्रतिस्पर्धियों के पास ले जाने की धमकी दी जो कस्टम बोतल के आकार को तेज़ी से तैयार कर सकते थे - ऐसे बोतल के आकार जो वितरक के स्टॉक कैटलॉग में शामिल नहीं थे और जिन्हें कस्टम-टूल्ड आयात से डिलीवर होने में 14 सप्ताह से अधिक समय लगता था।
विकल्प स्पष्ट हो गया: या तो ग्राहक खो दें और मुनाफ़े में कमी स्वीकार करें, या बोतल उत्पादन में स्वयं निवेश करें। संबंधित ब्रांड मालिकों ने स्पष्ट रूप से संकेत दिया था कि वे कस्टम बोतल डिज़ाइनों पर तेज़ी से काम करवाने के लिए अधिक भुगतान करने को तैयार हैं - जिसका अर्थ है कि स्वयं उत्पादन का लाभ न केवल लागत में कमी थी, बल्कि अनुबंध कार्य से नया राजस्व प्राप्त करना भी था, जिसे मौजूदा मॉडल पूरा नहीं कर सकता था।

विनिर्देशन प्रक्रिया
प्रारंभिक चर्चाओं में तीन मशीन कॉन्फ़िगरेशन पर विचार किया गया: अधिकतम उत्पादन के लिए एक 6-स्टेशन वाली मशीन, अतिरिक्त क्षमता के लिए दो 3-स्टेशन वाली मशीनें, और संतुलन के लिए एक 4-स्टेशन वाली मशीन। 6-स्टेशन वाले विकल्प को तुरंत खारिज कर दिया गया - प्रति माह 90,000 से 30,000 बोतलों की अत्यधिक निष्क्रिय क्षमता और 22-एसकेयू वाले ऑपरेशन के लिए परिवर्तन समय बहुत लंबा था। पूंजीगत लागत (अनुमानित AUD 750,000+ कुल मिलाकर) भी ग्राहक की निवेश सीमा से बाहर थी। 3-स्टेशन वाली मशीनों का जोड़ा मात्रा को तो कवर कर लेता, लेकिन एक महत्वपूर्ण ग्राहक द्वारा आवश्यक ट्राइटन बेबी-ग्रेड सीरम बोतलों के लिए आवश्यक दीवार की मोटाई में एकरूपता नहीं थी।
फिट एकल था HGYS150-V4 चार-स्टेशन वाली एक-चरणीय ISBM मशीन छह कैविटी वाले त्वरित-परिवर्तन मोल्ड सिस्टम के साथ। सहायक उपकरणों सहित पूंजीगत व्यय (पश्चिमी सिडनी की गर्मियों के परिवेश तापमान (40 डिग्री सेल्सियस) के लिए उपयुक्त आकार का चिलर, पीईटी और ट्राइटन के लिए ड्रायर, एयर कंप्रेसर, कन्वेयर और बुनियादी दृश्य निरीक्षण): 412,000 ऑस्ट्रेलियाई डॉलर। ऑर्डर प्रक्रिया से चालू होने तक का समय: 88 दिन, जिसमें चीन से सिडनी तक समुद्री माल ढुलाई और पोर्ट बॉटनी के माध्यम से 2 दिन की सीमा शुल्क निकासी शामिल है।
तीन मुख्य बोतल फॉर्मेट (30 मिली सीरम, 100 मिली टोनर और 250 मिली लोशन) के लिए मोल्ड टूलिंग अलग-अलग मंगाई गई थी। लॉन्च किए गए SKU सेट के लिए कुल मोल्ड निवेश तीन 6-कैविटी मोल्डों पर 78,000 ऑस्ट्रेलियाई डॉलर था। योजना में पहले वर्ष के दौरान अतिरिक्त ग्राहक SKU के उत्पादन में शामिल होने पर 4 और मोल्ड जोड़ने का बजट भी शामिल था।
चालू करना और पहले 90 दिन
पश्चिमी सिडनी स्थित ग्राहक की सुविधा केंद्र में स्थापना कार्य में 6 दिन लगे। हमारे दो इंजीनियर कॉन्डेल पार्क (लगभग 35 किमी दूर) से आए और पहली बोतल के उत्पादन की मंजूरी मिलने तक वहीं मौजूद रहे। सबसे पहले जिस SKU का सत्यापन किया गया वह 100 मिलीलीटर PET टोनर बोतल थी - लाइन 2,800 BPH के लक्ष्य के मुकाबले 2,950 BPH की दर से चली, और तृतीय-पक्ष QC निरीक्षण में दीवार का विचलन ±3.2% मापा गया। पहली बोतल की मंजूरी 5वें दिन प्राप्त हुई; वाणिज्यिक उत्पादन 7वें दिन शुरू हुआ।
पहले 90 दिनों में 8 एसकेयू में 480,000 बोतलें डिलीवर की गईं, जिसमें दो अप्रत्याशित रुकावटें आईं - दोनों को सिडनी कार्यालय से भेजे गए हमारे स्थानीय तकनीशियन ने 4 घंटे के भीतर ठीक कर दिया। पहली रुकावट तीसरे सप्ताह में हॉट रनर हीटर की खराबी थी, जिसे स्थानीय स्पेयर पार्ट्स से बदल दिया गया; दूसरी रुकावट आठवें सप्ताह में स्ट्रेच रॉड अलाइनमेंट ड्रिफ्ट थी, जिसे नियोजित बदलाव के दौरान ठीक कर दिया गया। ऑपरेटर प्रशिक्षण (3 कर्मचारी) दो चरणों में पूरा किया गया, प्रत्येक चरण 4 दिनों का था, और प्रशिक्षण के दस्तावेजी रिकॉर्ड का मिलान ग्राहक के ISO 9001 गुणवत्ता प्रबंधन प्रणाली से किया गया।
12 महीने का प्रदर्शन डेटा
| मासिक मात्रा (महीना 12) | 850,000 बोतलें |
| सक्रिय एसकेयू चल रहे हैं | 34 |
| औसत दीवार मोटाई विचलन | ±3.4% |
| स्क्रैप दर | 0.6% |
| औसत परिवर्तन समय | 78 मिनट |
| प्रति बोतल लागत (पूर्व वितरक की तुलना में) | −311टीपी3टी |
| प्रथम-पास ऑप्टिकल निरीक्षण दर | 99.4% |
| प्रतिफल प्राप्त हुआ | महीना 16 (पूर्वानुमान) |
उत्पादन में वृद्धि की दर मूल निवेश अनुमान से कहीं अधिक थी। ग्राहक के बोर्ड को प्रस्तुत योजना में छठे महीने तक 350,000 बोतलें और बारहवें महीने तक 600,000 बोतलें प्रति माह उत्पादन का अनुमान लगाया गया था। वास्तविक प्रदर्शन चौथे महीने तक 480,000 और बारहवें महीने तक 850,000 बोतलों तक पहुँच गया - मुख्य रूप से नए ब्रांड-मालिक खातों के जुड़ने से, जो विशेष रूप से इसलिए शामिल हुए क्योंकि इन-हाउस बोतल उत्पादन से ऐसे विशिष्ट आकार बनाना संभव हो गया जिन्हें पिछली आपूर्ति श्रृंखला पूरा नहीं कर सकती थी।
ग्राहक को किस बात ने आश्चर्यचकित किया?
दो चीज़ें योजना से आगे निकल गईं और उन्होंने दीर्घकालिक रणनीति को नया रूप दिया। पहला, नए ब्रांड का अधिग्रहण: पिछली आयात श्रृंखला के माध्यम से 14 सप्ताह के बजाय 6-8 सप्ताह में अनुकूलित बोतल आकार उपलब्ध होने से, ग्राहक ने पहले 9 महीनों में 5 नए ब्रांड-मालिक खाते जोड़े। इनमें से तीन खातों के लिए ग्राहक ने पहले कोटेशन दिया था, लेकिन बोतल आपूर्ति में लगने वाले समय के कारण वे प्रतिस्पर्धियों के हाथों चले गए थे - समय सीमा की बाधा दूर होने पर वही खाते वापस मिल गए।
दूसरे, चार स्टेशनों वाली मशीन पर मौजूद कंडीशनिंग स्टेशन ने ट्राइटन बेबी-ग्रेड बोतलों को बिना किसी कैलिब्रेशन संबंधी परेशानी के साफ-सुथरा तरीके से प्रोसेस किया, जिसके बारे में ग्राहक को पहले ही चेतावनी दी गई थी। मूल कमीशनिंग योजना में ट्राइटन बोतल SKU को सही ढंग से सेट करने के लिए 6-8 सप्ताह के प्रोसेस रिफाइनमेंट का बजट रखा गया था; लेकिन व्यावसायिक उत्पादन में वास्तविक समय 3 सप्ताह से भी कम था, और पहले चरण की स्पष्टता जांच में 99.4% का स्कोर आया। ट्राइटन बोतल प्रोग्राम चलाने वाले ब्रांड मालिक ने लगातार अच्छी गुणवत्ता के दम पर मासिक मात्रा में 60% की वृद्धि की - यह एक ऐसा अनुबंध विस्तार था जिसकी ग्राहक ने अपने मूल निवेश योजना में कल्पना नहीं की थी।
मूल योजना में एक दूसरी मशीन जोड़ने की बात थी — संभवतः HGYS200 4-स्टेशन ISBM मशीन थोड़े बड़े बोतल प्रारूपों के लिए - तीसरे वर्ष में। वर्तमान रुझान के अनुसार, यह निर्णय 18वें महीने में लिया जाएगा, और पूंजी की मंजूरी पहले ही मिल चुकी है।
अन्य ऑस्ट्रेलियाई ब्रांडों के लिए सबक जो इसी तरह का कदम उठाने पर विचार कर रहे हैं
- पहले वर्ष की मात्रा का अनुमान 15–25% से कम लगाएं। आपूर्ति की बाधा दूर होने पर अनुबंध कार्य में वृद्धि होने की संभावना रहती है, जो अक्सर मूल योजना दल की अपेक्षा से अधिक होती है। निवेश योजना बनाते समय अनुमानित मात्रा को ही आधार बनाएं, लेकिन संभावित वृद्धि के लिए पूंजी और संचालक क्षमता का प्रावधान रखें।
- एक नहीं, बल्कि दो प्रशिक्षित ऑपरेटरों के लिए बजट बनाएं। छुट्टियों के दौरान काम संभालना, बीमारी की छुट्टी और शिफ्ट में काम करना शुरुआती पूंजी योजना से कहीं अधिक महत्वपूर्ण है। उत्पादन पूरी तरह से शुरू होने के बाद, आठवें महीने में किसी को प्रशिक्षित करने की तुलना में, चालू होने के समय दूसरे ऑपरेटर को प्रशिक्षित करने की सीमांत लागत कहीं कम होती है।
- ऑस्ट्रेलिया की गर्मियों के परिवेश तापमान (पश्चिमी सिडनी में गर्मियों के चरम दिनों में 35-40 डिग्री सेल्सियस) के लिए चिलर का स्पेसिफिकेशन तय करें - यूरोपीय परिवेश तापमान के लिए डिज़ाइन किया गया चिलर फरवरी में ठीक से काम नहीं करता और बीच-बीच में साइकिल-टाइम संबंधी समस्याएं पैदा करता है जिनका निदान ऑस्ट्रेलियाई क्षेत्र के अनुभव के बिना करना मुश्किल है।
- स्थानीय सेवा कवरेज सबसे सस्ते आयातित विकल्प की तुलना में 5–10% का प्रीमियम प्रदान करता है। पहले 90 दिनों में हुई दो अनियोजित रुकावटों ने पहले छह महीनों में ही उस प्रीमियम निवेश की भरपाई कर दी — अंतरराष्ट्रीय स्पेयर पार्ट्स की खेप के इंतज़ार में केवल 2 सप्ताह की रुकावट से सबसे सस्ते विकल्प की बचत पूरी तरह से समाप्त हो जाती।
- मोल्ड टूलिंग बजट में SKU वृद्धि के लिए योजना बनाएं। ग्राहक के निवेश अनुमान में 12वें महीने तक 8 SKU शामिल होने की बात कही गई थी; जबकि वास्तविक संख्या 22 थी। लॉन्च योजना में आवश्यक मोल्ड टूलिंग की तुलना में 50–80% अधिक के लिए पूंजी का प्रावधान करें।
